全市園林綠化建設項目質量監督現場巡查工作情況通報(二十五)
發布時間:2022-07-04 18:04:19 來源:
一、武漢動物園綜合改造一期工程園林景觀工程施工一、二標段:工程進度48%/50%,正常施工中,進一步統籌設計和施工組織,優化各專業銜接。

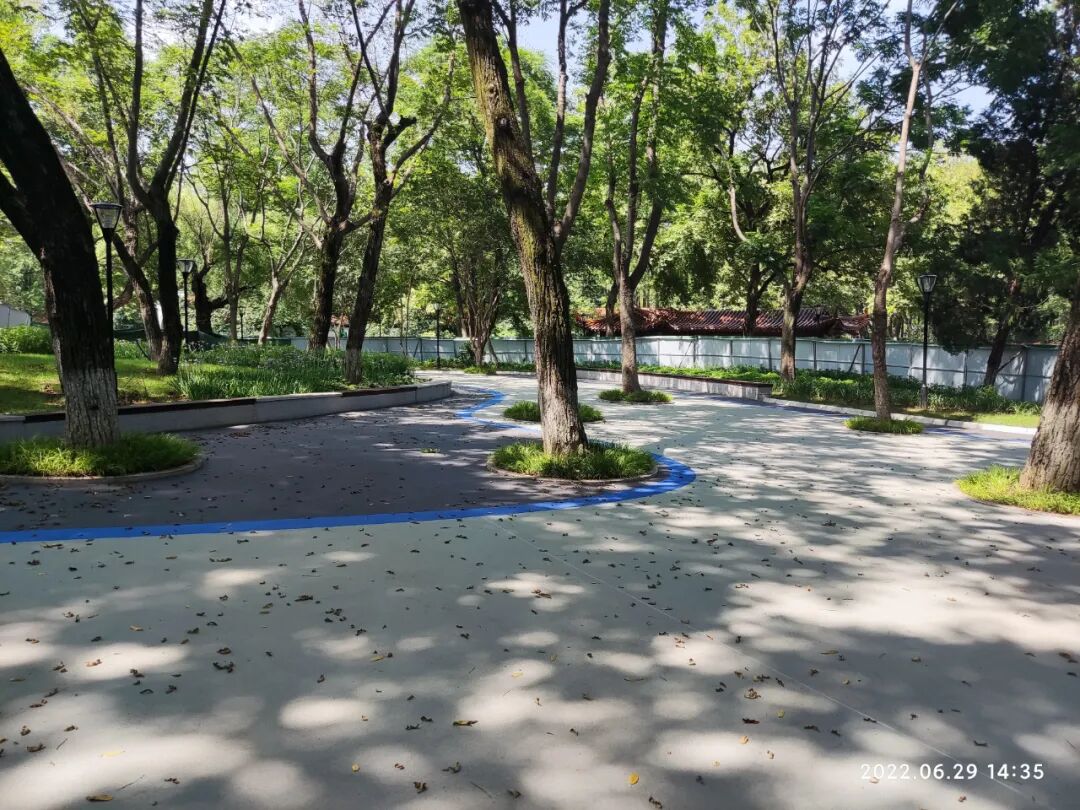

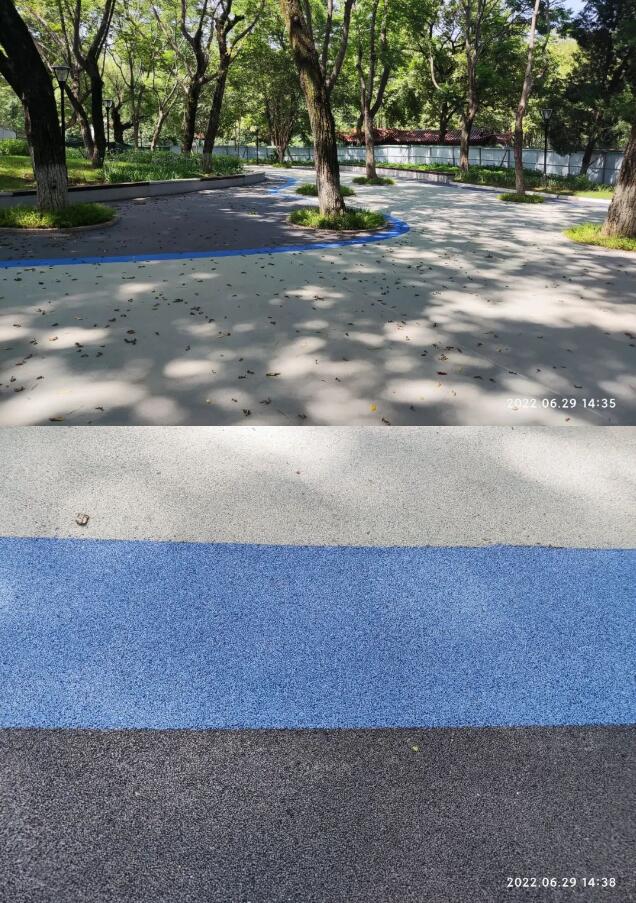

二、解放公園水體整治工程EPC總承包:已完工,林下廣場面層返工復查。

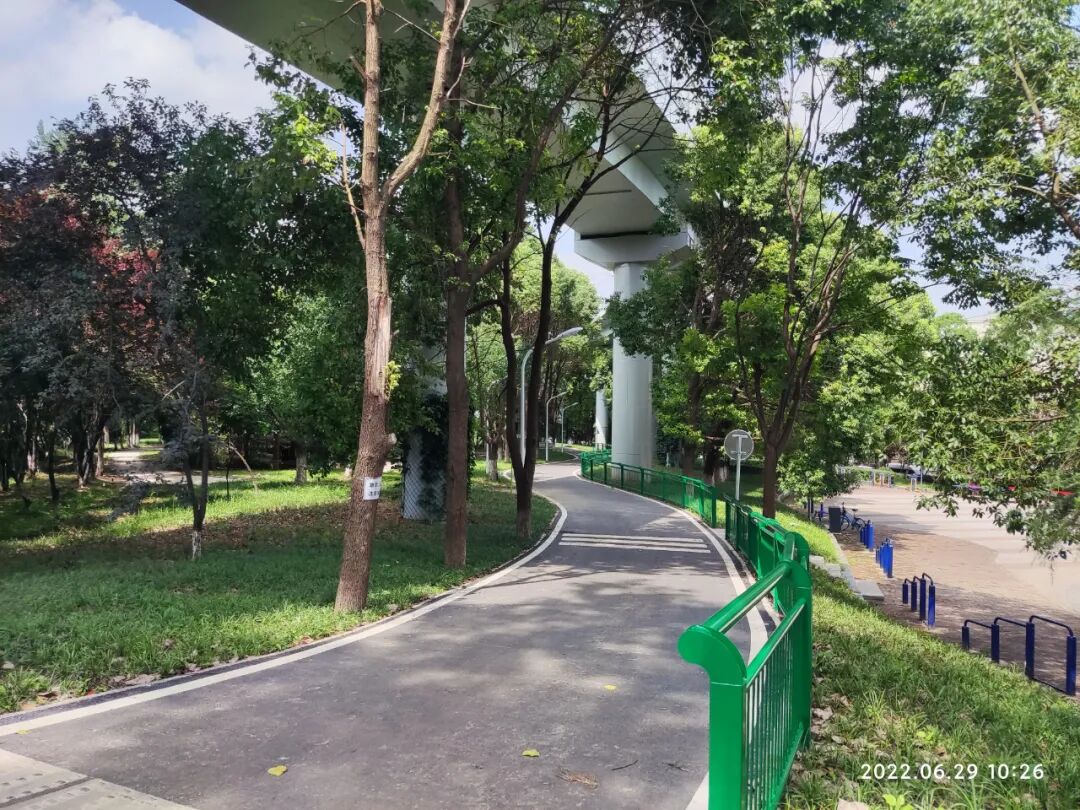

三、環漢口綠道-張公堤綠道連通工程:已完工,驗收前查看實體質量,整體景觀效果良好。

四、綠色大道(外環南路-賽山路)工程(化工區段)綠化工程:已完工(工程竣工驗收會)。

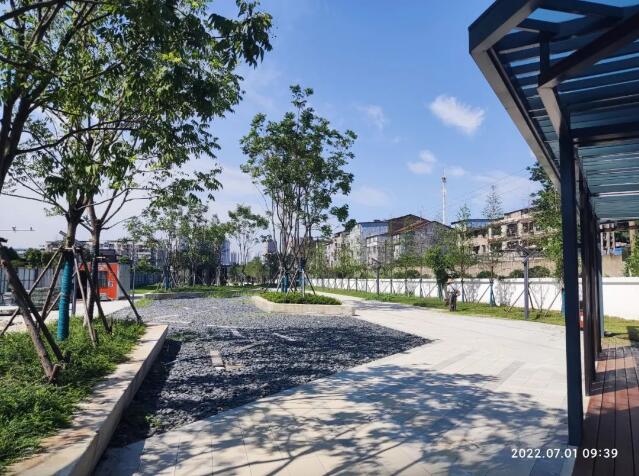

五、漢江灣生態谷建設項目一期(2020-2022年)工程-鐵路沿線景觀生態帶建設工程(第一批)項目:工程進度60%,暫停施工,待后續斷面交付,雜草需及時清理。

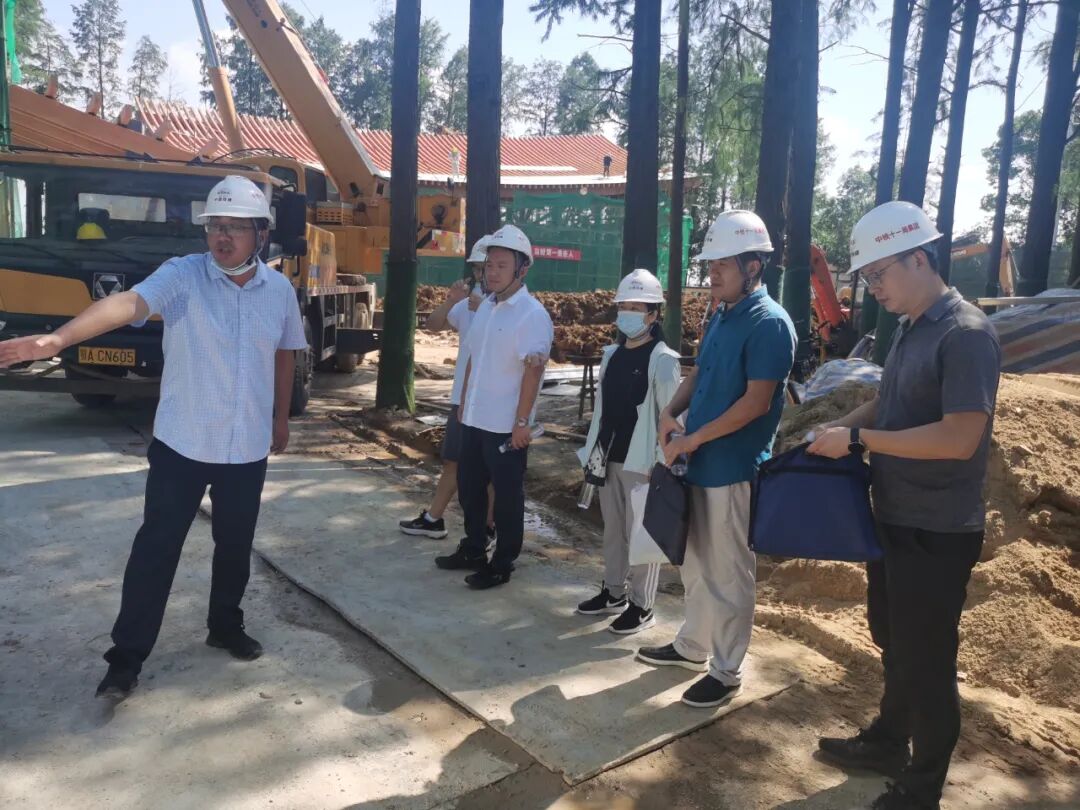

六、落雁景區生態保護與綜合提升工程--綠道驛站改造提升工程:工程進度61%,要求盡快完善圖審相關手續;嚴格按照國家建設工程的相關規范進行施工(下達《武漢市園林綠化工程質量整改通知》要求整改)。

本周共下達《武漢市園林綠化工程質量整改通知》1份,竣工驗收項目1個。
