一、友誼大道秦園路游園綠化提升工程:工程進度10%,巡查發現裸土覆蓋不完全;無應急車輛;未對接所在社區等問題(下達《武漢市園林綠化工程質量整改通知》)。

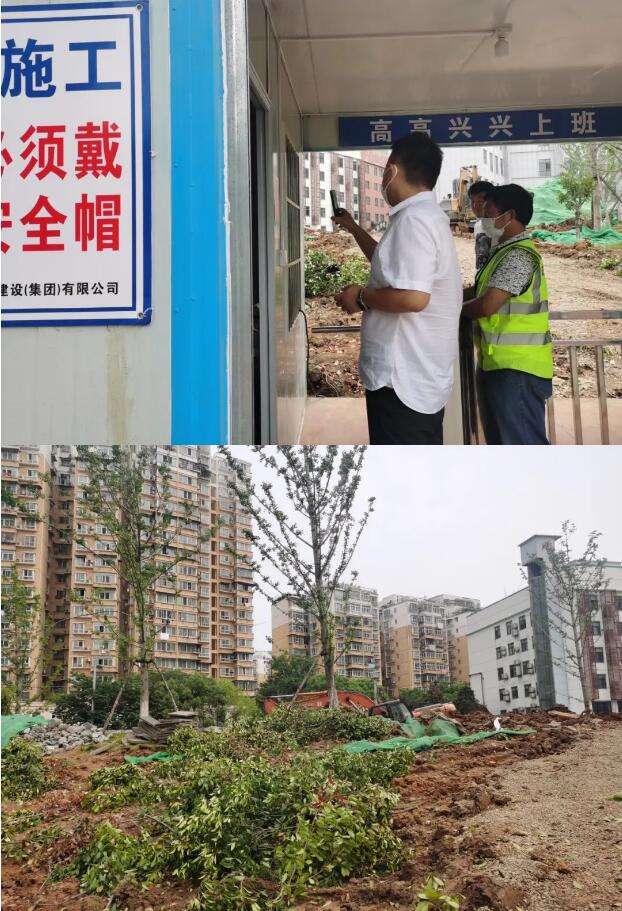

二、武漢動物園綜合改造一期工程園林景觀工程施工一、二標段:工程進度47%/45%,一標部分圍擋破損、部分路面泥土污染、部分電井口未封閉、出入口未嚴格執行掃碼查驗制度;二標部分施工廢棄物(包裝袋、桶)散落未清理、三級配電箱倒地?cái)[放(下達《武漢市園林綠化工程質量整改通知》)。

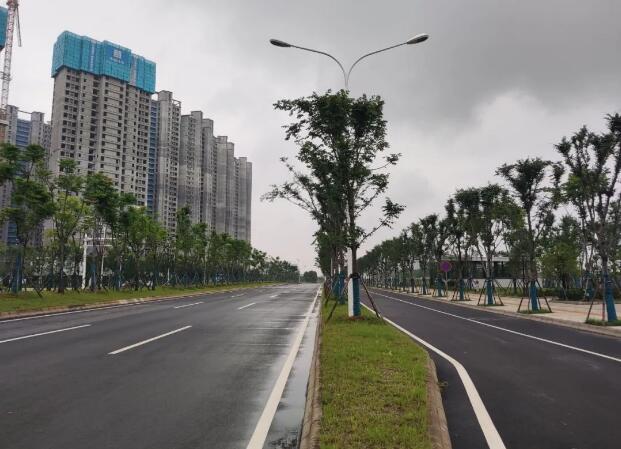

三、武漢市軌道交通5號線工程地面鋪裝及景觀工程(第二標段):已完工(竣工驗收會)。

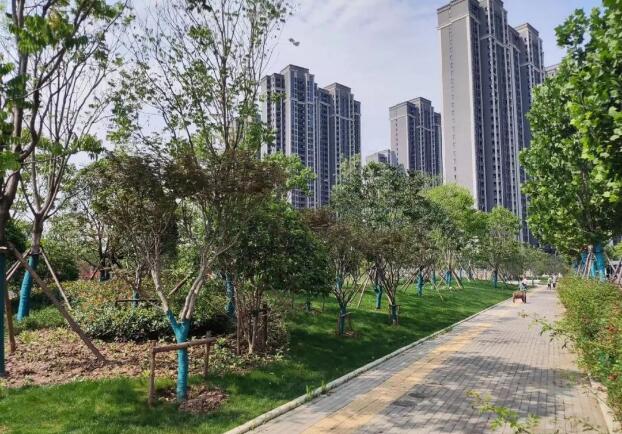

四、岱山村綠地工程:已完工,驗收前實體質量檢查,整體景觀效果良好。

五、江漢七橋(解放大道-漢陽大道)工程綠化(第二次):竣工(竣工驗收會)。

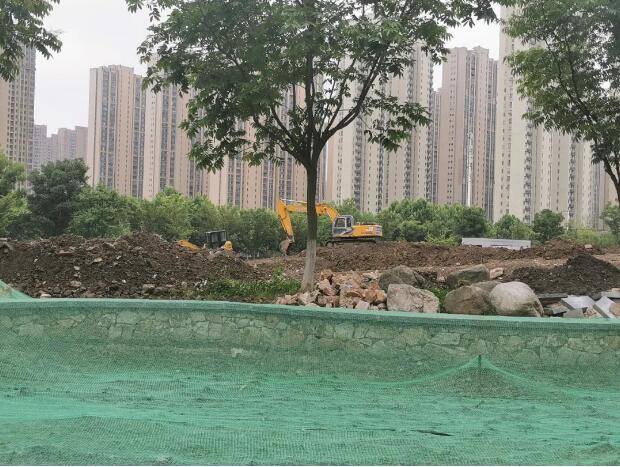

六、市監委執紀執法審查調查場所建設項目室外景觀配套工程:工程進度25%,回填土污染路面沖洗不及時。

七、武漢市軌道交通16號線工程地面鋪裝及景觀工程第二標段:已完工,驗收前查看實體質量,要求對修剪過度、樹圍培土過高、少數枯死苗木等瑕疵部位,在驗收前逐項整改到位。

八、磨山景區生態保護與綜合提升工程-磨山景區綜合提升工程EPC總承包:工程進度50%,巡查發現裸土覆蓋不完全,場內道路不整潔(下達《武漢市園林綠化工程質量整改通知》)。

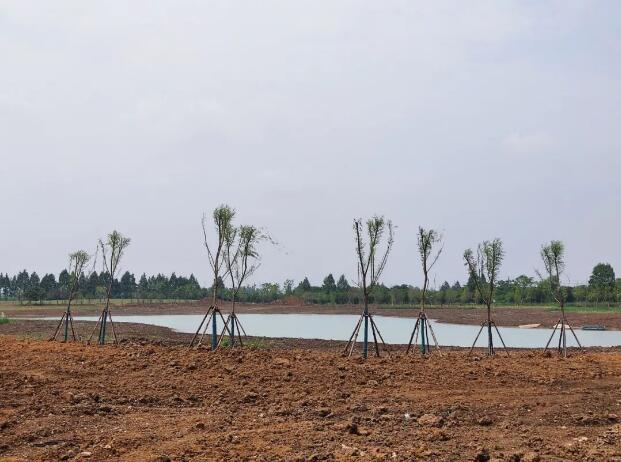

九、武漢農業集團柏泉空港濕地花田水生植物產業基地項目:工程進度40%,未施工區域裸土需及時覆蓋,加強場內道路沖洗頻次(下達《武漢市園林綠化工程質量整改通知》)。

十、武漢小微濕地生態修復示范項目1標段:工程進度80%,地形整理完成,木棧道施工中。

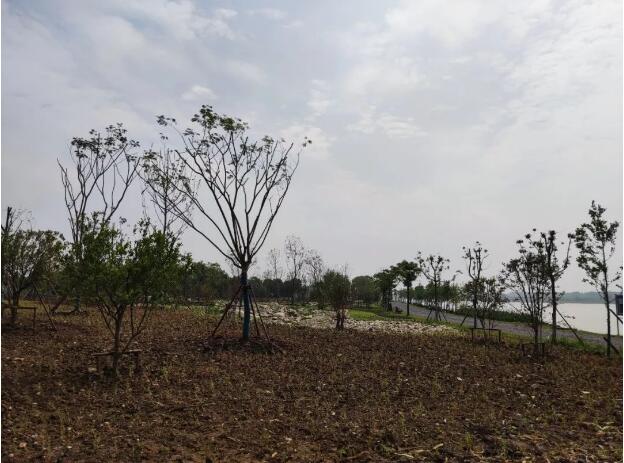

十一、武漢小微濕地生態修復示范項目2標段:工程進度95%,清理水杉死株,適時補栽,地形需精整到位(下達《武漢市園林綠化工程質量整改通知》)。

十二、武漢市軌道交通12號線(江岸段)地上配套綠化建設項目(漢廣小森林改造提升)工程(端午節期間巡查):工程進度30%,工地圍擋部分臟污,應加強清潔;圍擋(檔案館處)公益廣告字體缺失應及時調整;嚴格按照要求落實高空期間保障工作;雷雨天氣后,注意加強對圍擋、樹木及堆土過高處的排查,做好工地內排水和防澇工作(下達《武漢市園林綠化工程質量整改通知》)。

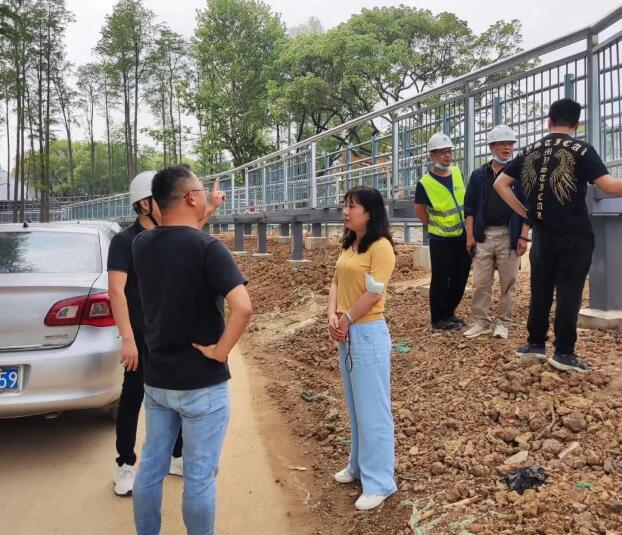

十三、2021年“精致園林”和平公園改造提升工程(EPC)(端午節期間巡查):工程進度20%,巡查發現裸土覆蓋不完全,擋板宣傳標語不足(下達《武漢市園林綠化工程質量整改通知》)。

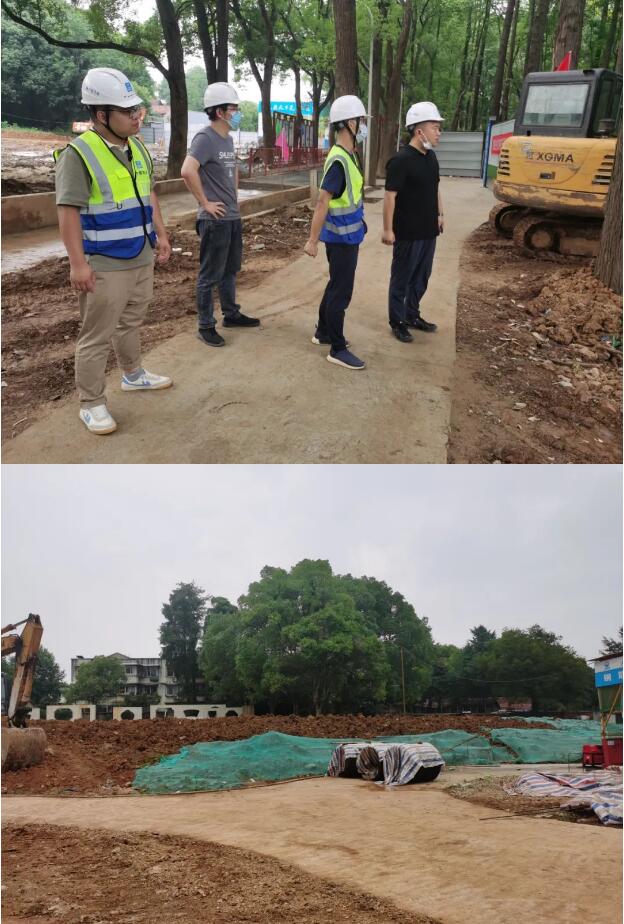

十四、北洋橋中央生態公園建設工程景觀及道路工程施工(端午節期間巡查):工程進度25%,巡查發現衛生間未設置清潔消毒用品,非施工區域種植土未覆蓋。

本周共下達《武漢市園林綠化工程質量整改通知》7份,竣工驗收項目2個。
